RD 1 Clichy Levallois

L’aménagement des quais de la RD1 est un projet porté par le Département des Hauts-de-Seine et la Région Île-de-France. Les travaux progressent sur les communes de Clichy-la-Garenne et Levallois-Perret.

RD1 : L'aménagement des quais à Clichy-la-Garenne et Levallois Perret

Le projet

Le Département des Hauts-de-Seine s’est engagé à homogénéiser l’ensemble de la RD1, cette route départementale qui longe la Seine sur 19 km, de la limite de Paris jusqu’à la limite de la Seine-Saint-Denis.

Les travaux des quais de Clichy et Charles Pasqua ont démarré le 23 avril 2018 sur les communes de Clichy-la-Garenne et Levallois-Perret.

La restructuration de la RD1 permettra de fluidifier la circulation, de renforcer la sécurité des usagers, mais aussi de favoriser les mobilités douces dans un environnement amélioré. Le projet accompagne le renouvellement urbain du secteur.

Les objectifs

L’engagement du Département des Hauts-de-Seine se traduit par les objectifs suivants :

  • Sécuriser les traversées piétonnes de la RD1 vers les berges de Seine, notamment aux abords du pont d’Asnières ;
  • Fluidifier le trafic en assurant une continuité directe sur les quais dans l’axe nord-sud avec la création du passage souterrain ;
  • Offrir aux piétons un accès privilégié aux berges de Seine dans un environnement paysager de qualité, comprenant des espaces de détente au bord du fleuve ;
  • Créer une continuité dans les itinéraires doux (pistes cyclables et piétons) le long de la RD1.

Les mobilités

La RD1 restructurée permettra de meilleures conditions de circulation et offrira des itinéraires continus aux cyclistes grâce à des pistes dédiées longeant la voie. Les piétons bénéficieront de larges trottoirs séparés des pistes cyclables.

Les berges

Le projet a été pensé pour offrir aux piétons un accès privilégié aux berges de la Seine. Les espaces aménagés ainsi que la promenade sous le pont d’Asnières en bordure du fleuve proposeront un nouveau cadre paysager.

La qualité de vie

La fluidité du trafic sur l’axe de la RD1 aura pour effet de réduire la pollution sonore tout en assurant une desserte optimisée du quartier.

Les grandes étapes

Le calendrier des études

  • 2007 - Concertation
  • 2009 - Enquête publique
  • 7 mai 2010 - Déclaration d'utilité publique du projet par le préfet
  • 2013 - études d'avant-projet
  • 2016 - études de définition
  • 2017 - dossier de consultation des entreprise

Le calendrier des travaux

  • 2014-2016 - Elargissement du pont-rail Michelet
  • 2017 - 2018 - Travaux concessionnaires
  • 2018-2020 - Phase 1 - rue Jules Guesde > rue Paul Dupont
  • 2024-2025 - Phase 2 - rue Paul Dupont > rue Médéric

Point Travaux

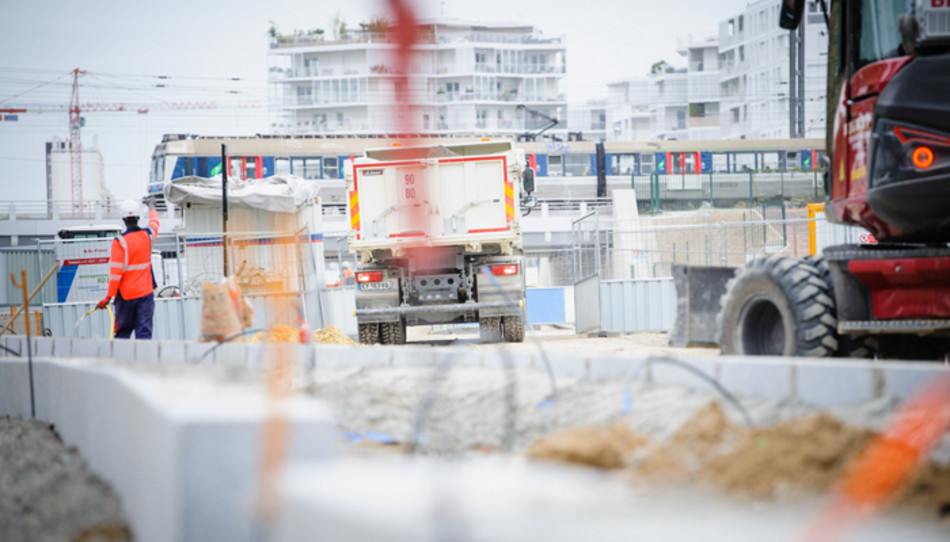

Suite à la période de préparation et d’installation, les travaux ont débuté le 23 avril 2018 et ils progressent simultanément sur le quai Charles Pasqua et le quai de Clichy.

  • Travaux de voirie sur les infrastructures, la chaussée et les trottoirs : aménagement de traversées piétonnes des deux côtés de la voie et accessibles aux personnes à mobilité réduite, création de larges trottoirs et de pistes dédiées pour les cyclistes le long de la RD1 ;

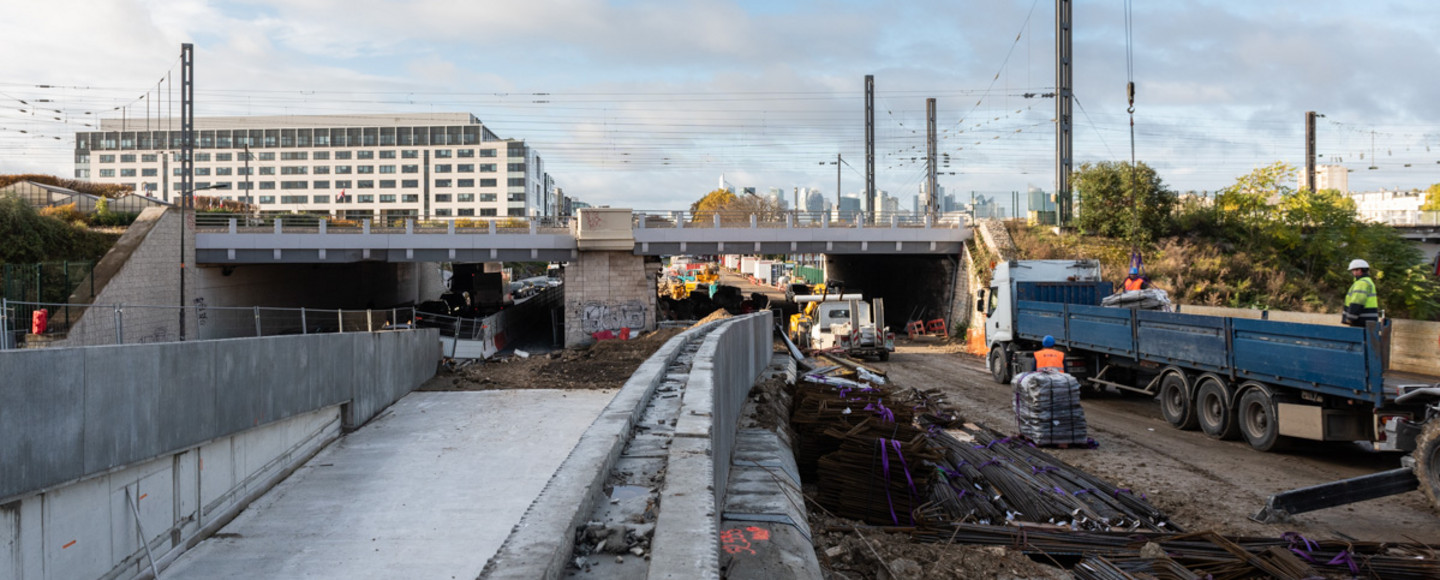

  • Réalisation d’ouvrage d’art : construction du passage souterrain situé vers le pont d’Asnières et constitué d’une file de circulation par sens ;
  • Aménagement paysagers le long du cimetière de Levallois : restitution de l’espace aux piétons et transformation en un lieu de détente ;
  • Modernisation et rénovation de l’éclairage public et des feux de signalisation : installation de luminaires à basse consommation LED pour un éclairage optimal et économe en énergie.

Les perturbations à prévoir pendant les travaux

Les déplacements sont maintenus, pendant toute la durée des travaux, sur une file de circulation dans chaque sens. Des voiries provisoires seront aménagées pour permettre à tous de circuler. Néanmoins, la création du passage souterrain et le réaménagement du rond-point à la tête du pont d’Asnières nécessite un fonctionnement du carrefour différent, qui pourra créer des perturbations sur le trafic.

Afin de guider au mieux les piétons dans leurs déplacements, des panneaux de signalisation sont déployés.

Nous nous excusons par avance de la gêne occasionnée par le chantier et mettons tout en œuvre pour minimiser l’impact des nuisances.
